豊前市立豊前蔵春学園の進捗状況について

このページでは、合岩小学校と合岩中学校を統合し、合岩小学校敷地に新たに設置する義務教育学校「豊前蔵春学園」の事業の進捗状況をお伝えします。

新着情報
令和7年12月5日
工事の進捗状況を更新しました。
令和7年12月1日
こうじだよりを更新しました。
令和7年11月4日
こうじだより、工事の進捗状況を更新しました。
令和7年10月20日
開校案内リーフレットを更新しました。
令和7年10月1日
こうじだより、工事の進捗状況を更新しました。
令和7年9月1日
こうじだより、工事の進捗状況を更新しました。
令和7年7月31日
こうじだよりを更新しました。
令和7年7月1日
こうじだより、工事の進捗状況を更新しました。
令和7年5月29日
こうじだよりを更新しました。
令和7年4月30日
こうじだより等を更新しました。
令和6年12月11日
工事についてを更新しました。
令和6年6月27日
基本設計書概要版資料を追加しました。
令和6年4月30日
ページを公開しました。

開校案内リーフレット

豊前蔵春学園の開校案内リーフレットを発行しました。

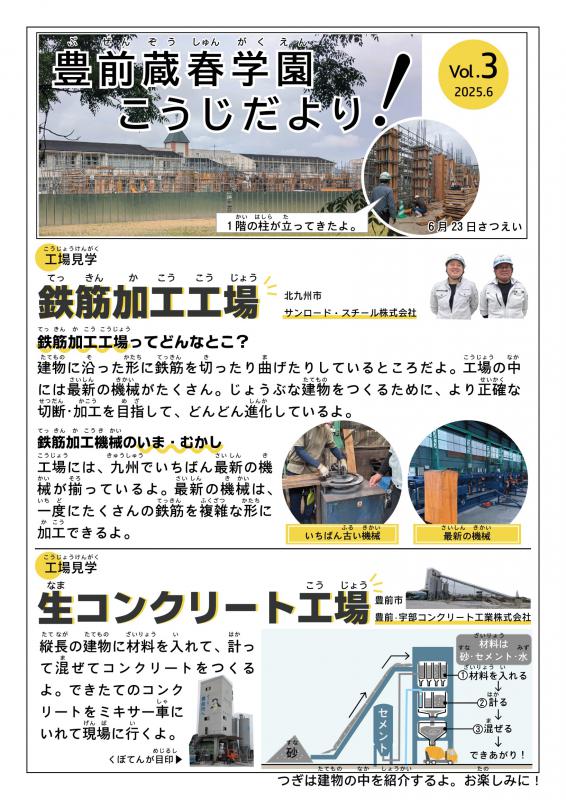

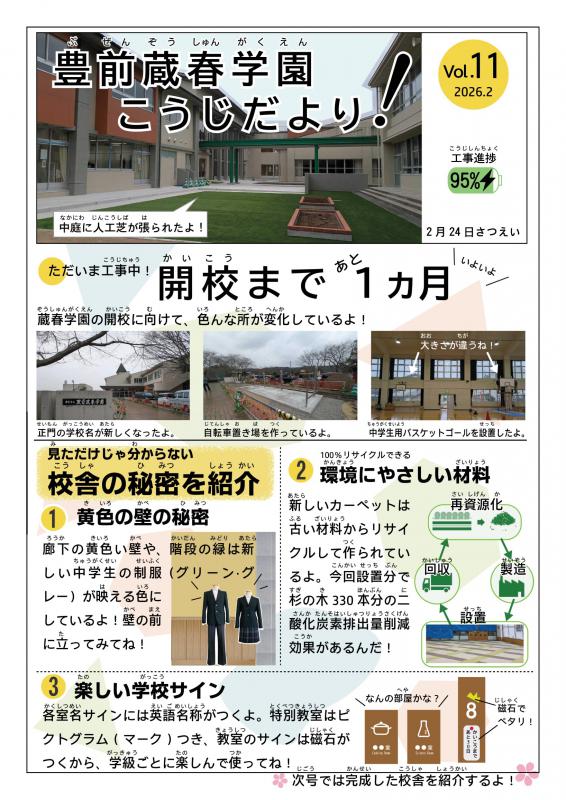

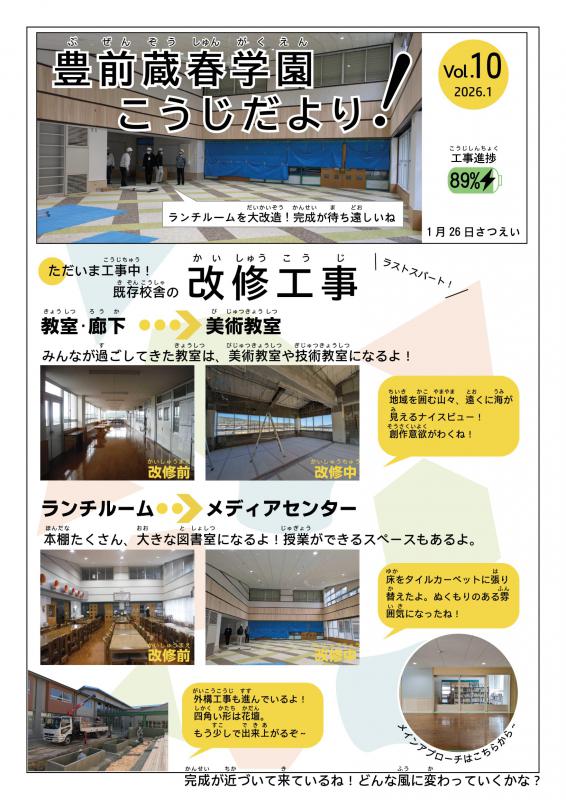

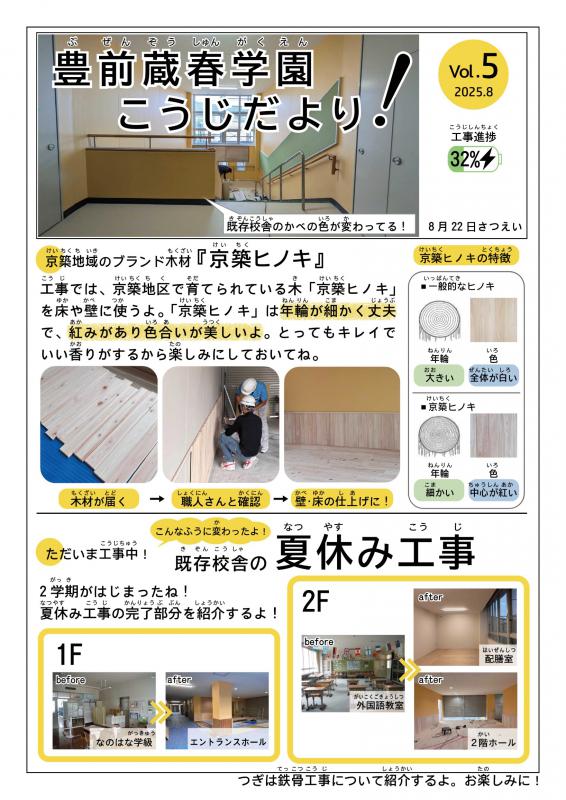

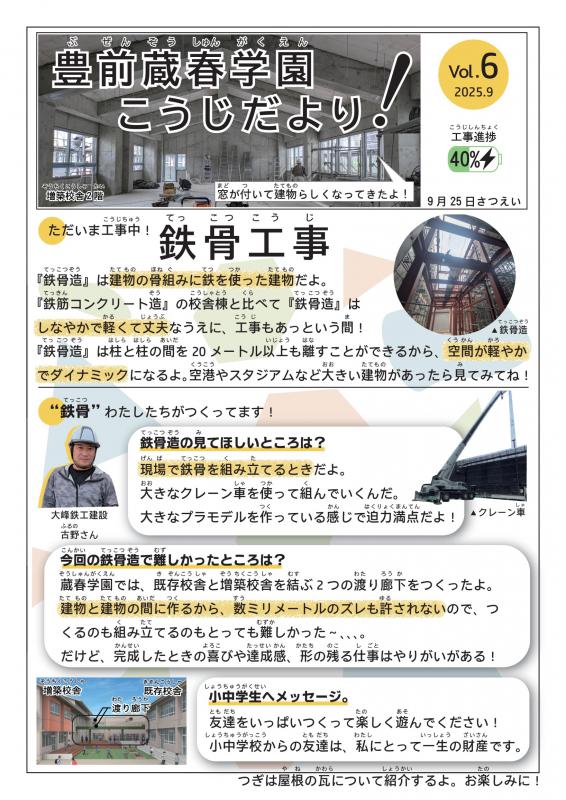

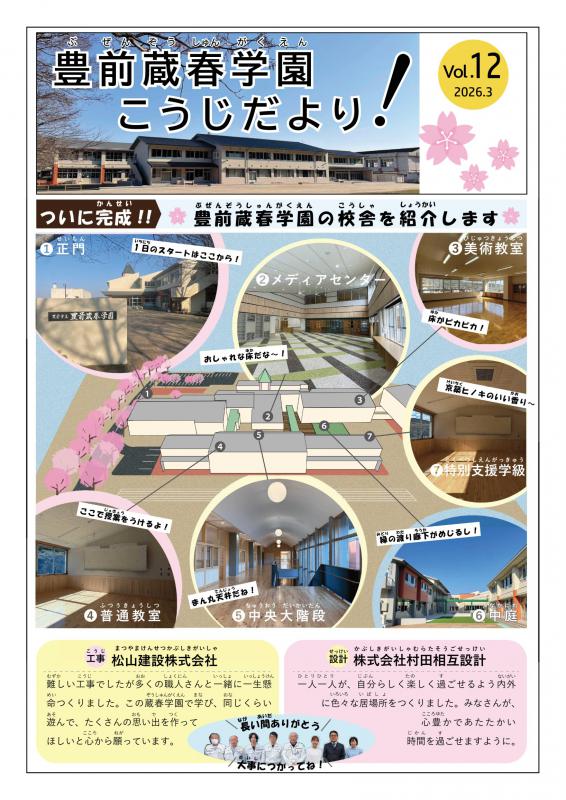

豊前蔵春学園こうじだより!

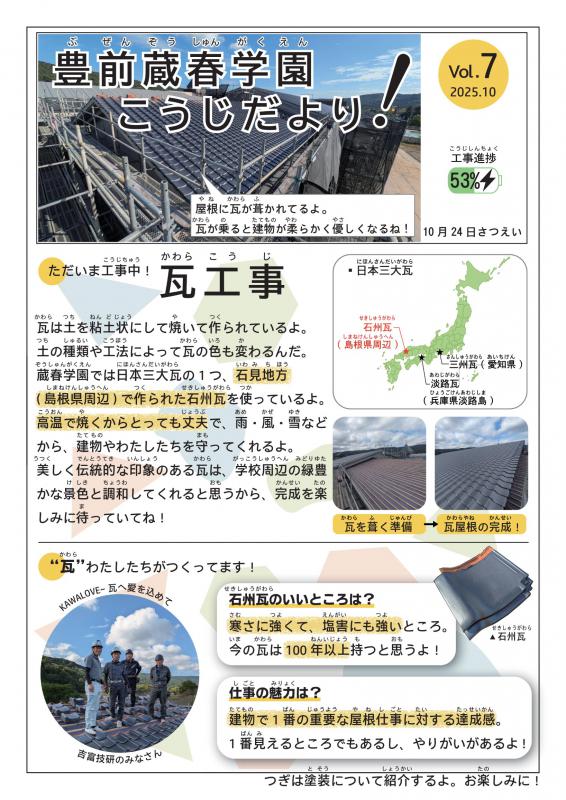

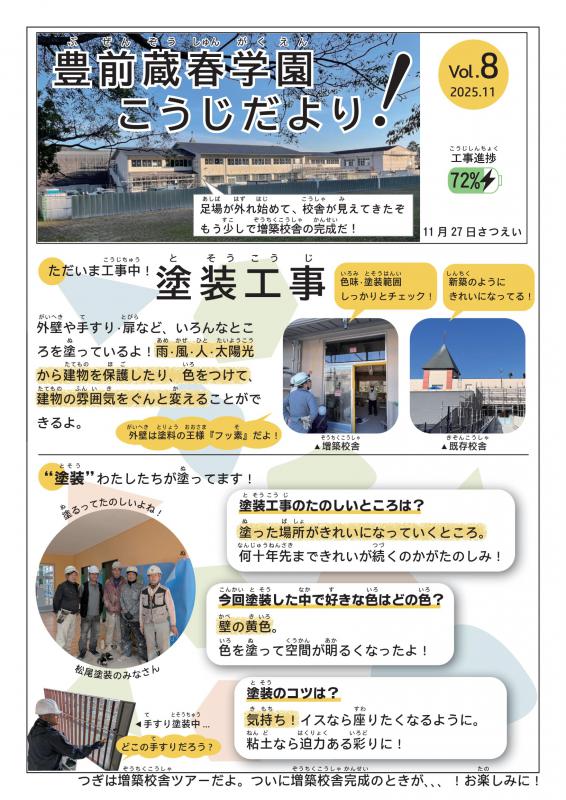

工事の進捗状況

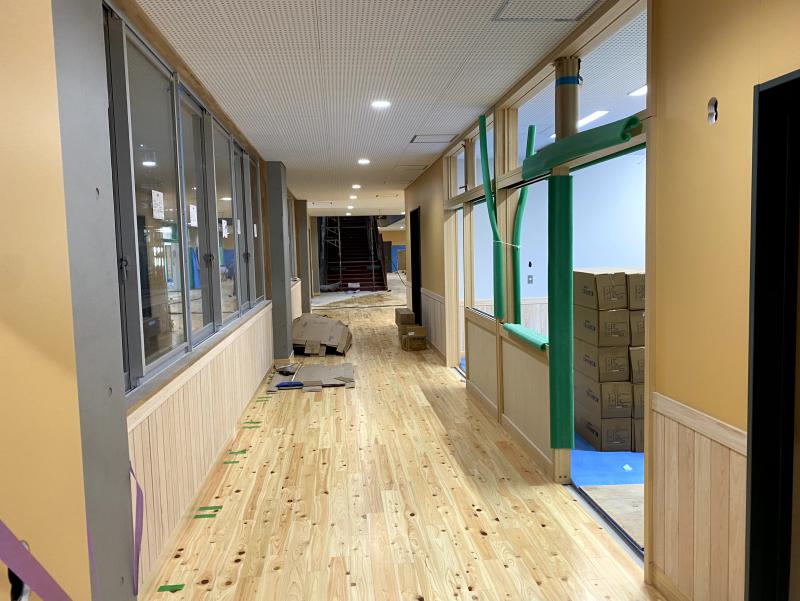

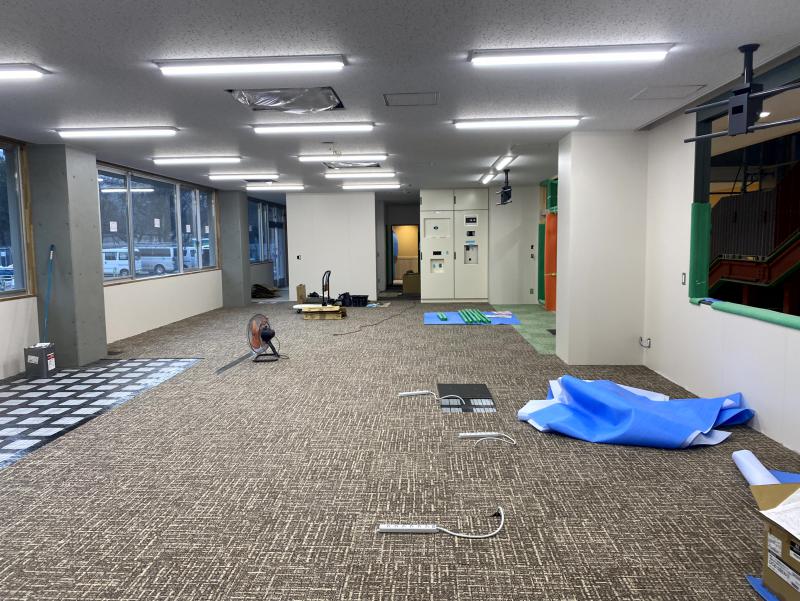

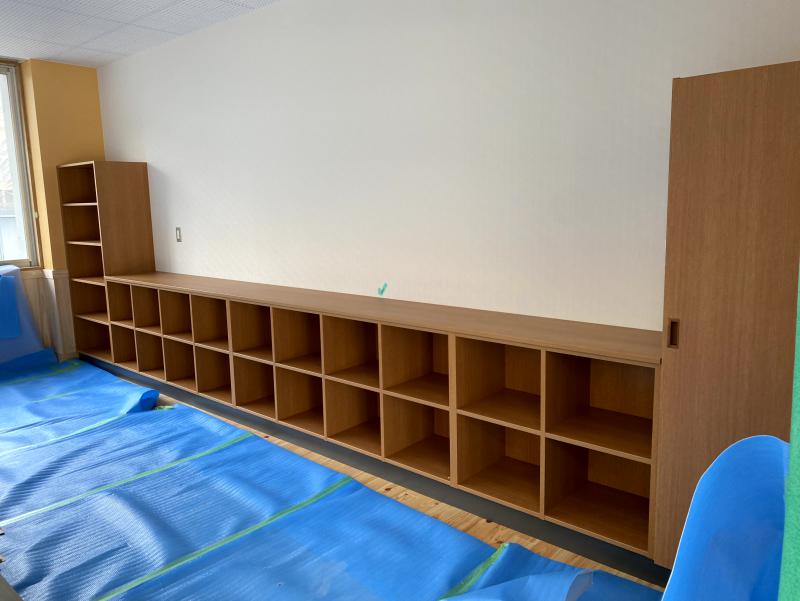

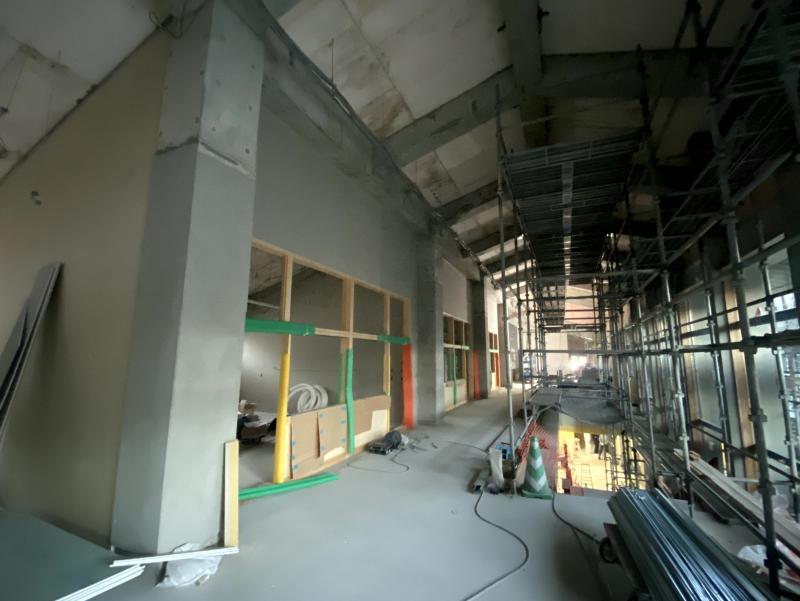

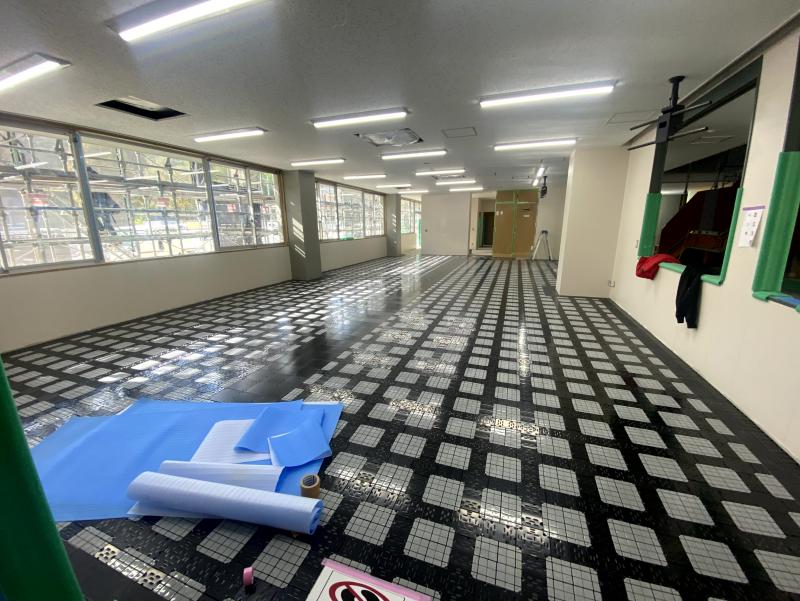

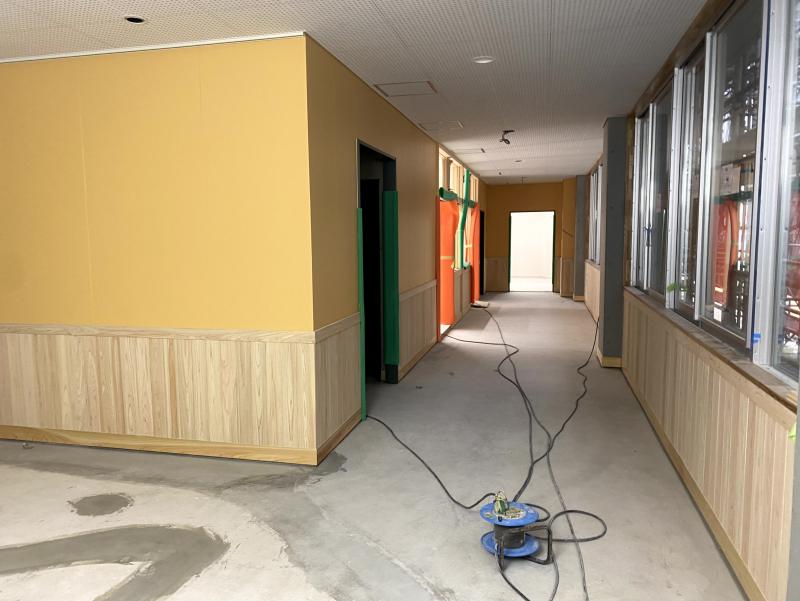

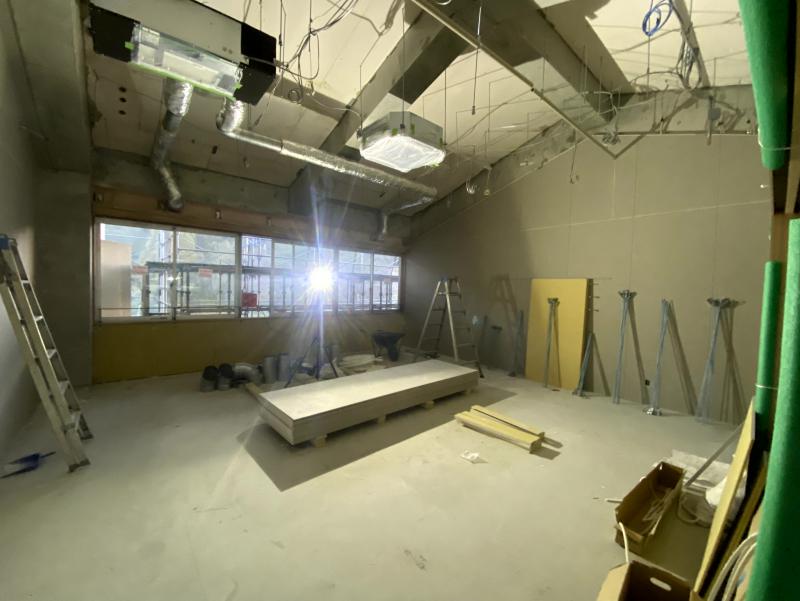

内装工事(R7.11月~)
内装工事01 内装工事02 内装工事03 内装工事04 内装工事05 内装工事06 内装工事07
↑↓

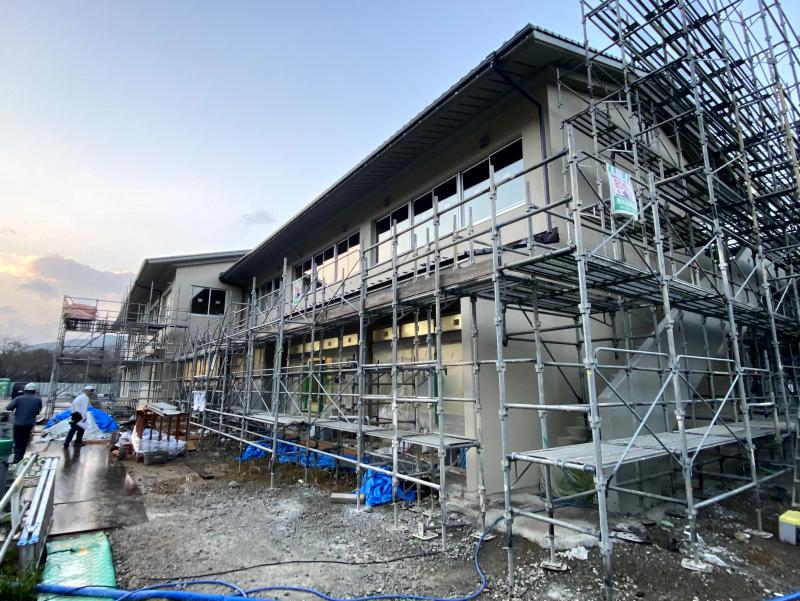

仕上げ工事(R7.10月~)
仕上げ工事01 仕上げ工事02 仕上げ工事03 仕上げ工事04
↑↓

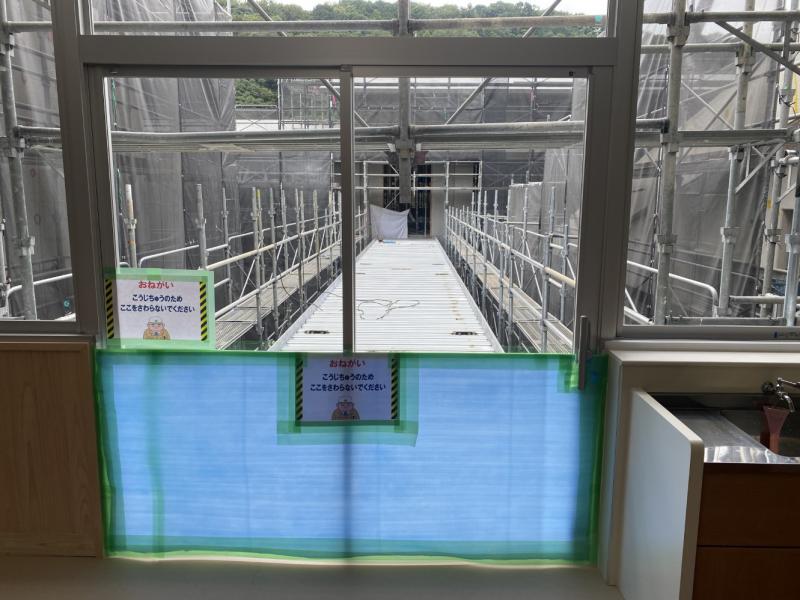

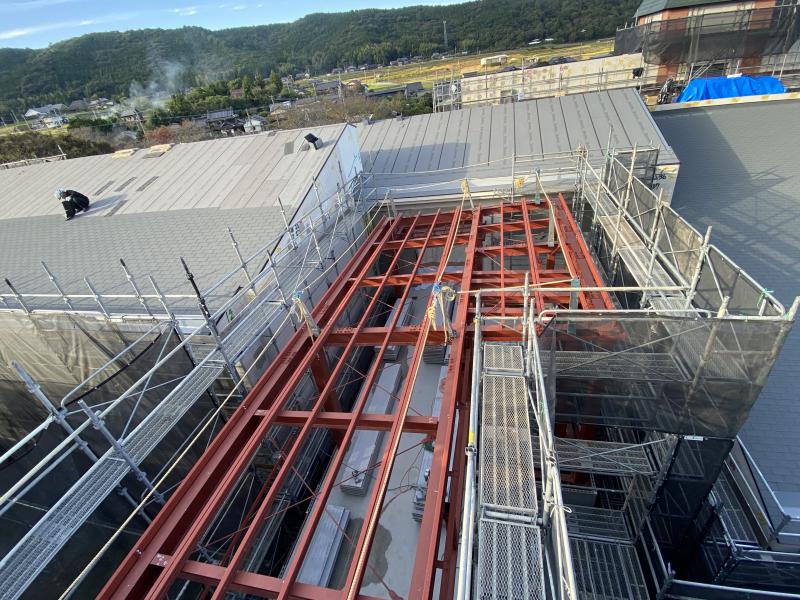

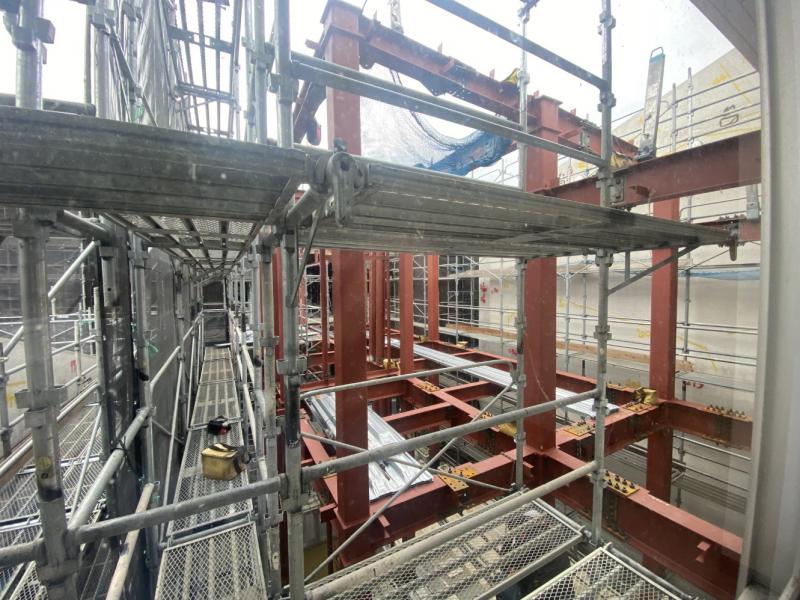

渡り廊下工事(R7.9月~)

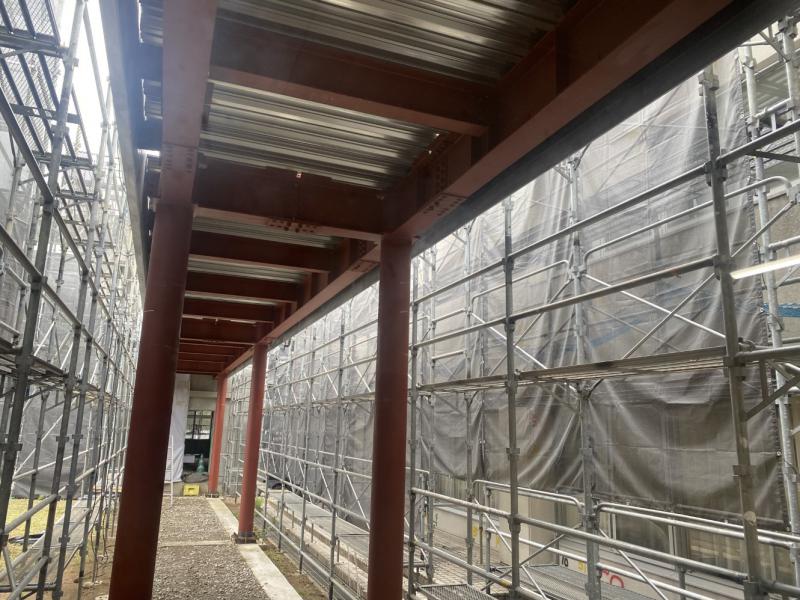

渡り廊下工事01 渡り廊下工事02 渡り廊下工事03 渡り廊下工事04
↑↓

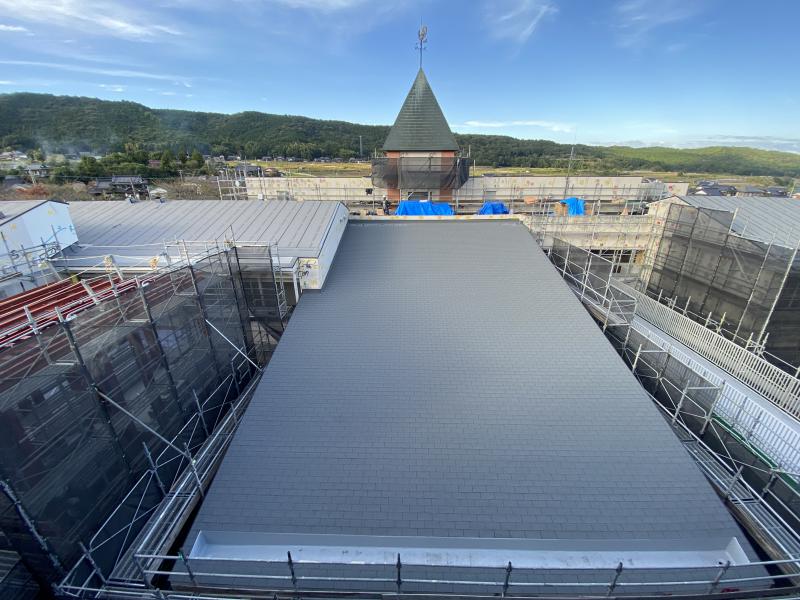

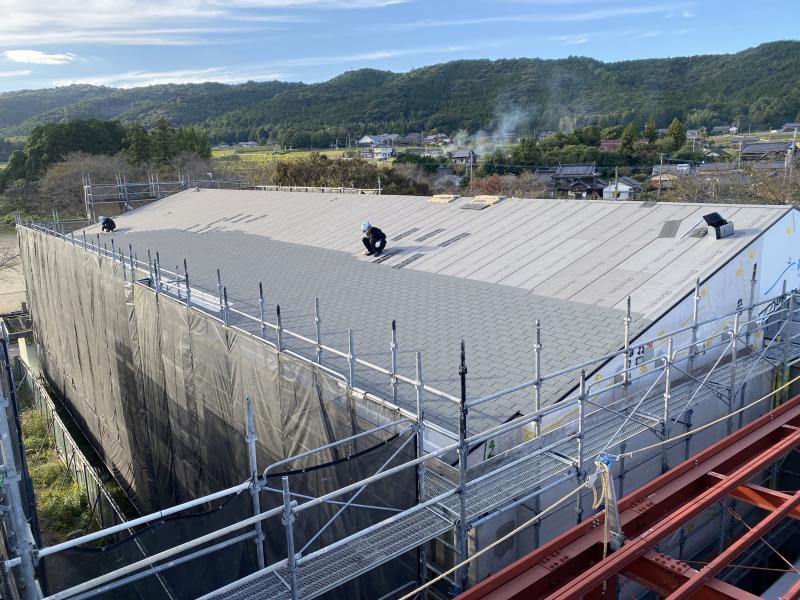

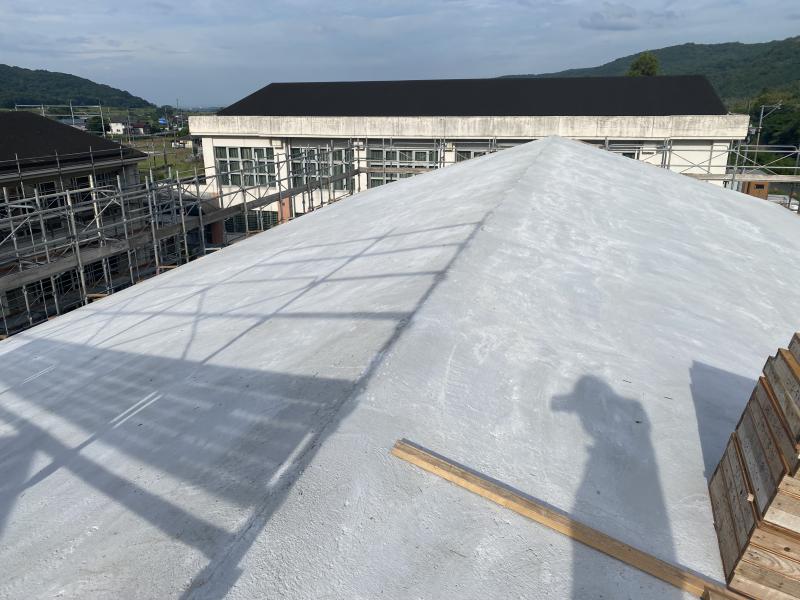

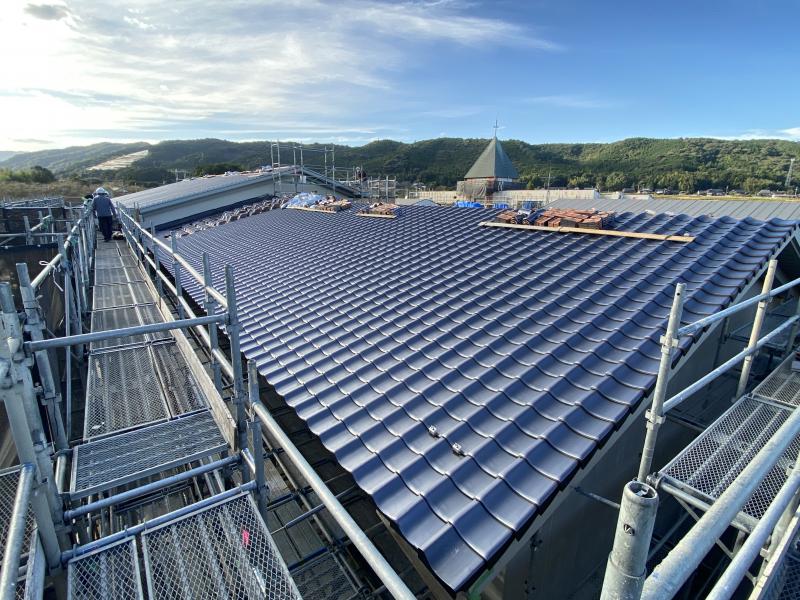

躯体工事(R7.6月~)

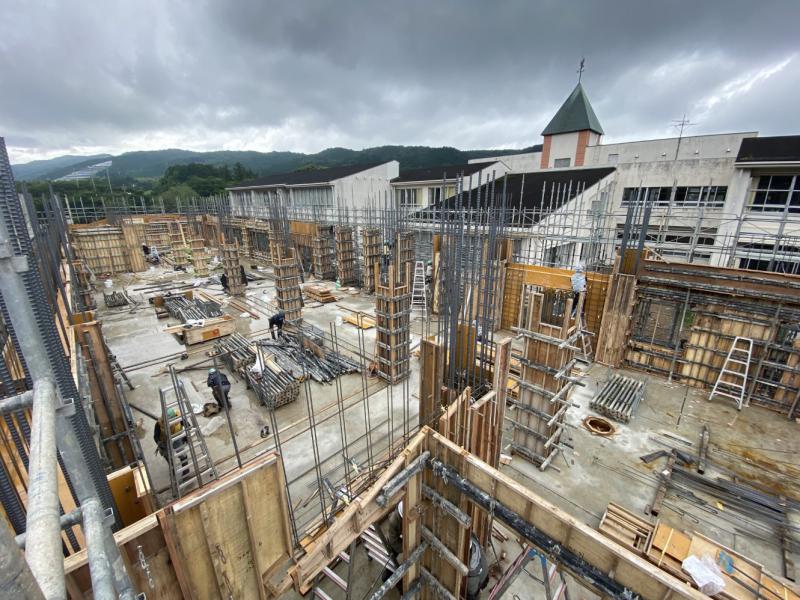

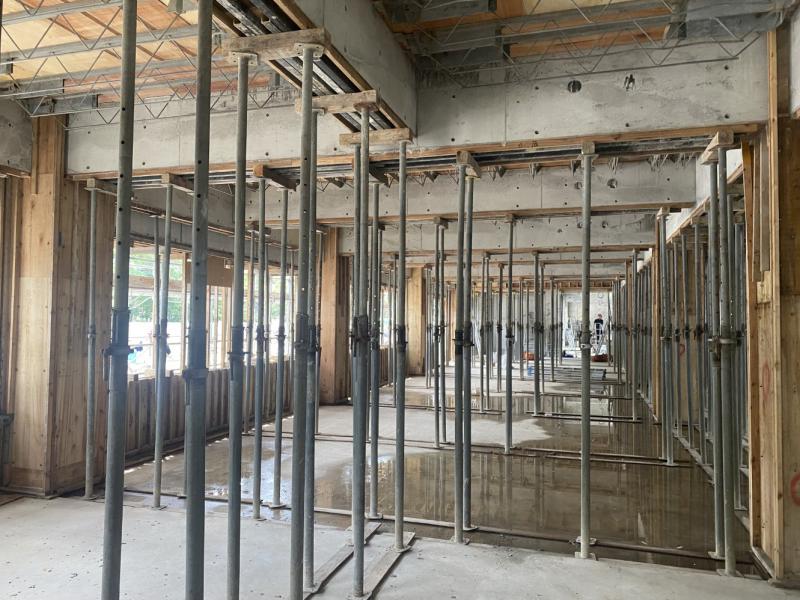

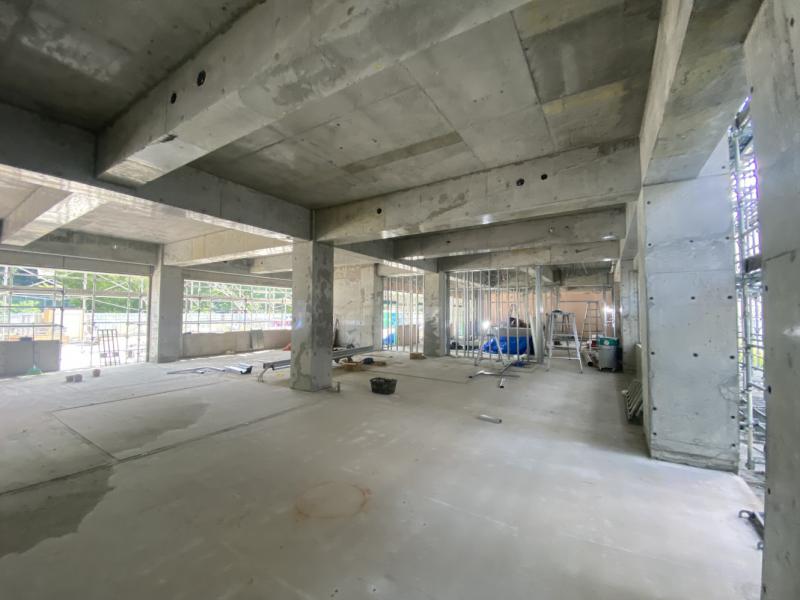

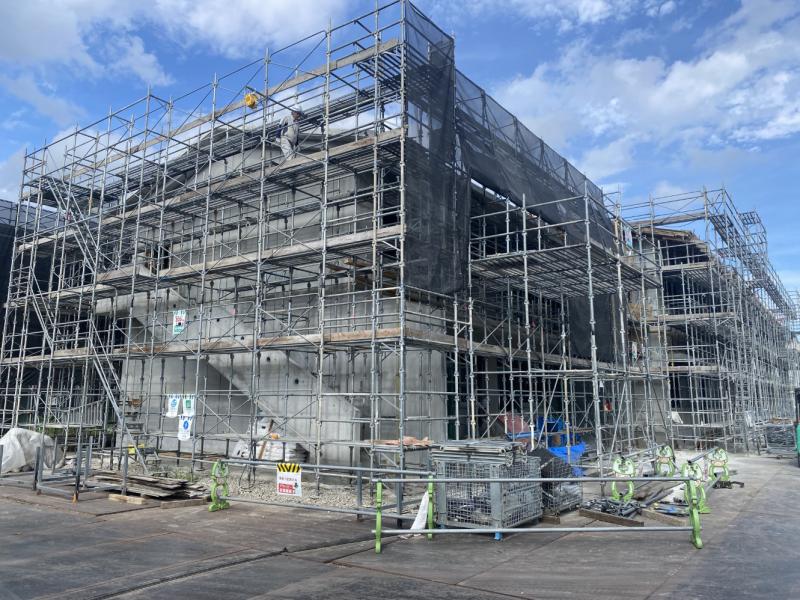

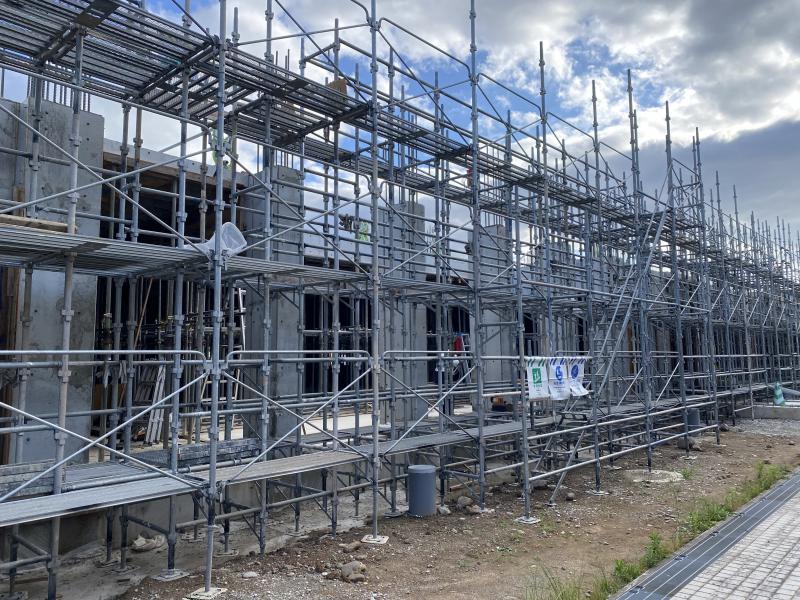

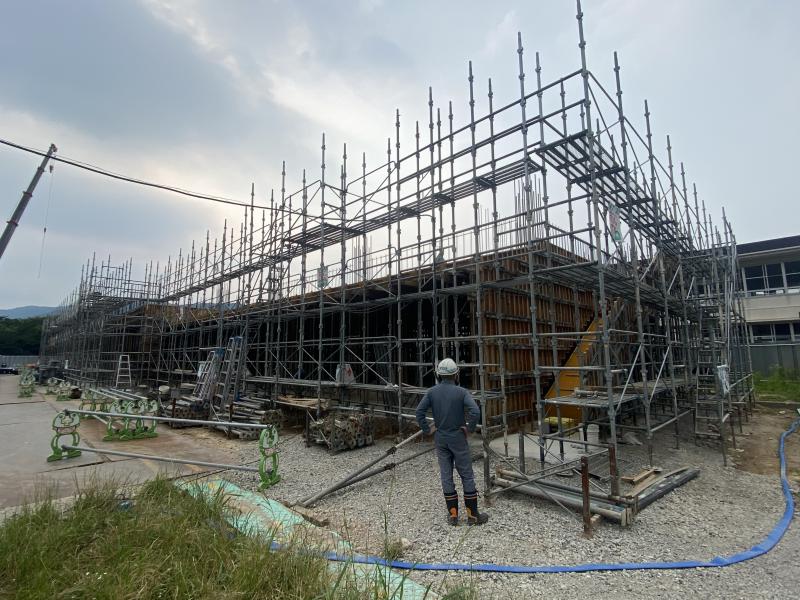

躯体工事01 躯体工事02 躯体工事03 躯体工事04 躯体工事05 躯体工事06
↑↓

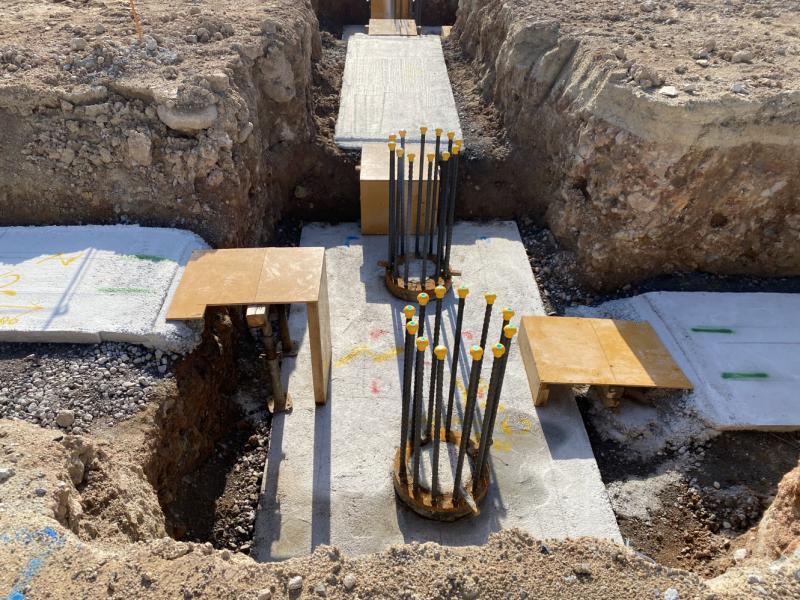

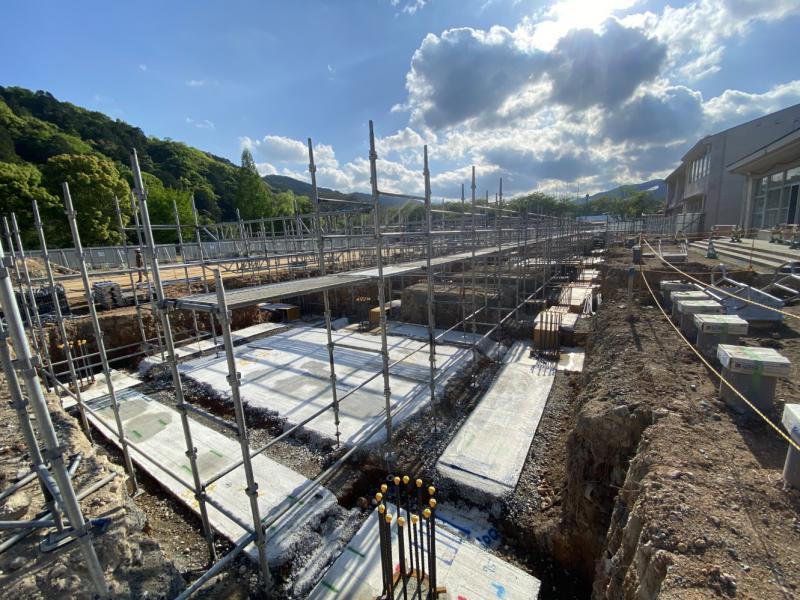

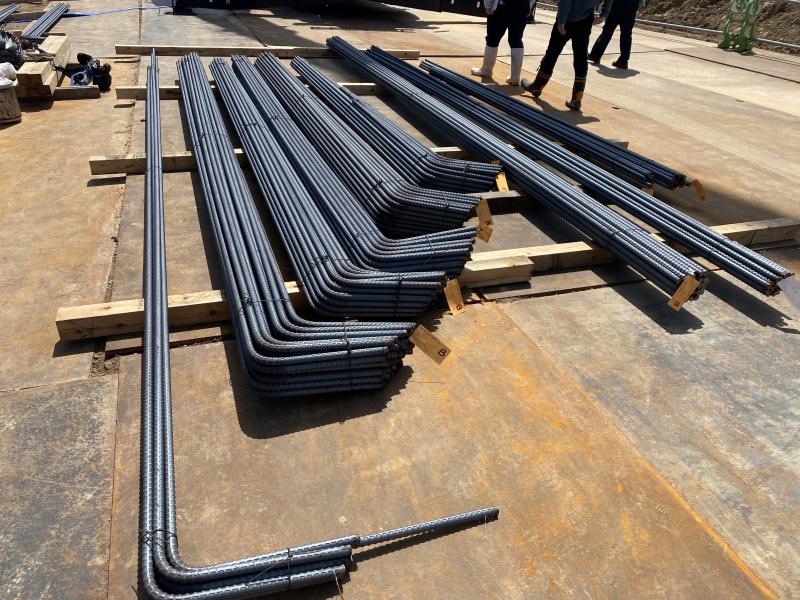

基礎工事(R7.4月~)

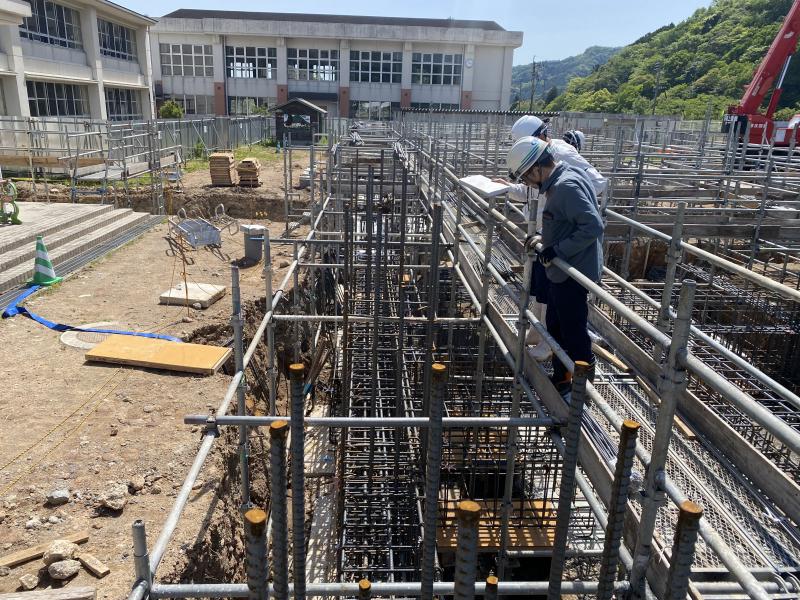

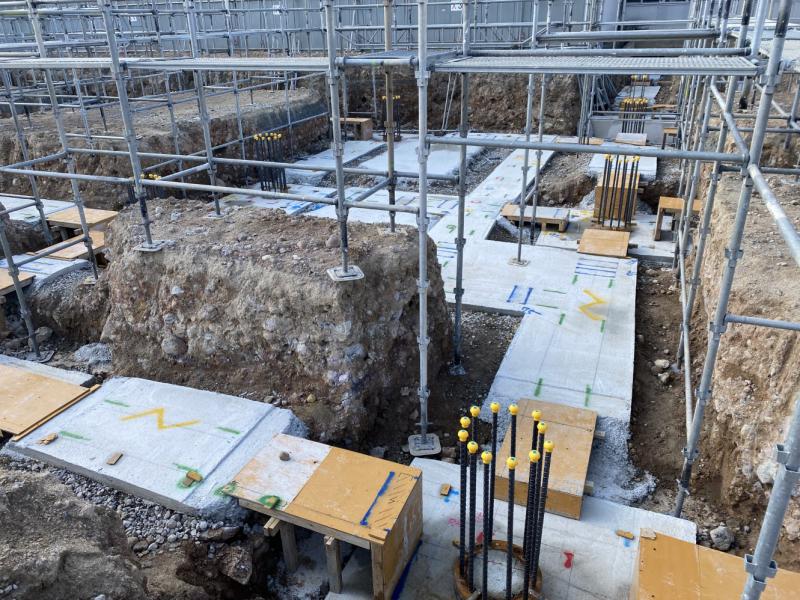

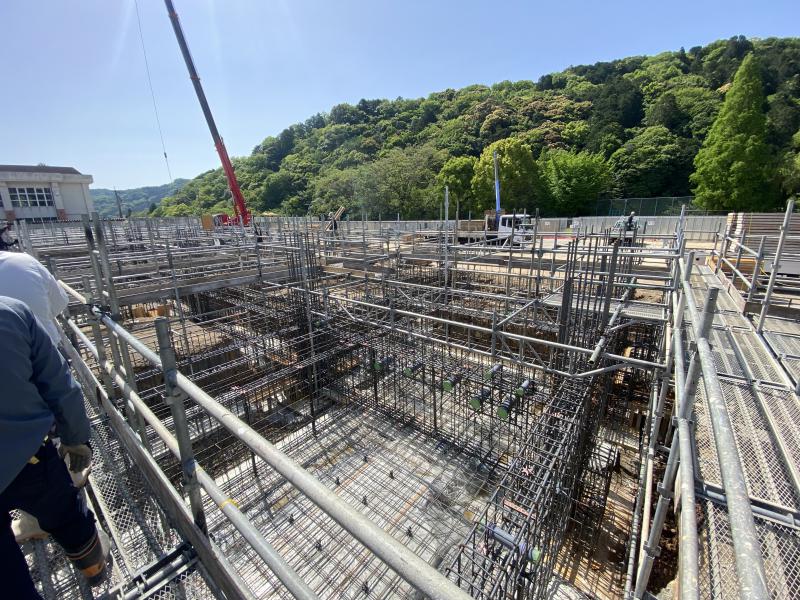

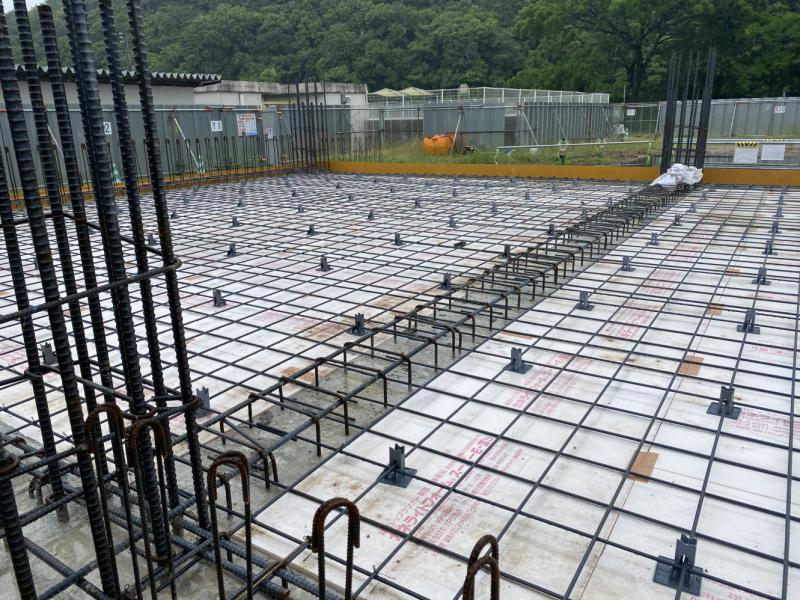

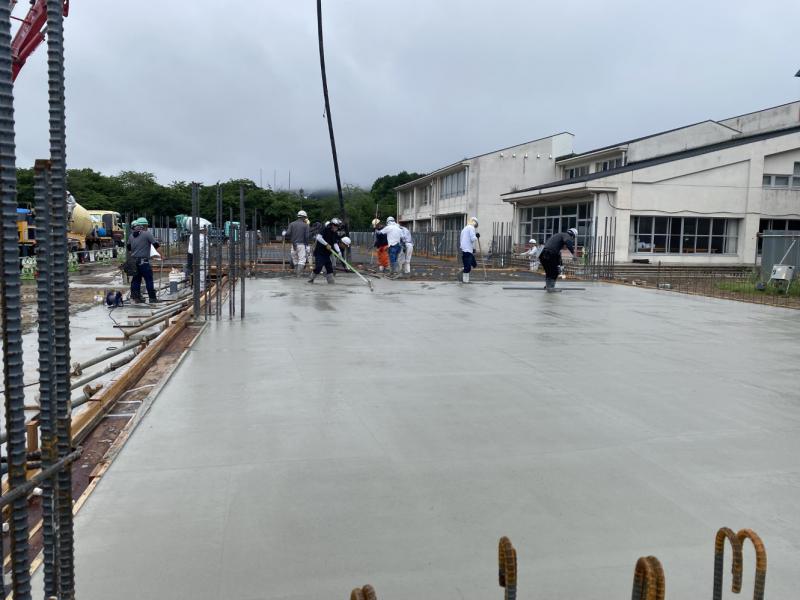

基礎工事01 基礎工事02 基礎工事03 基礎工事04 基礎工事05 基礎工事06 基礎工事07 基礎工事08 基礎工事09
↑↓

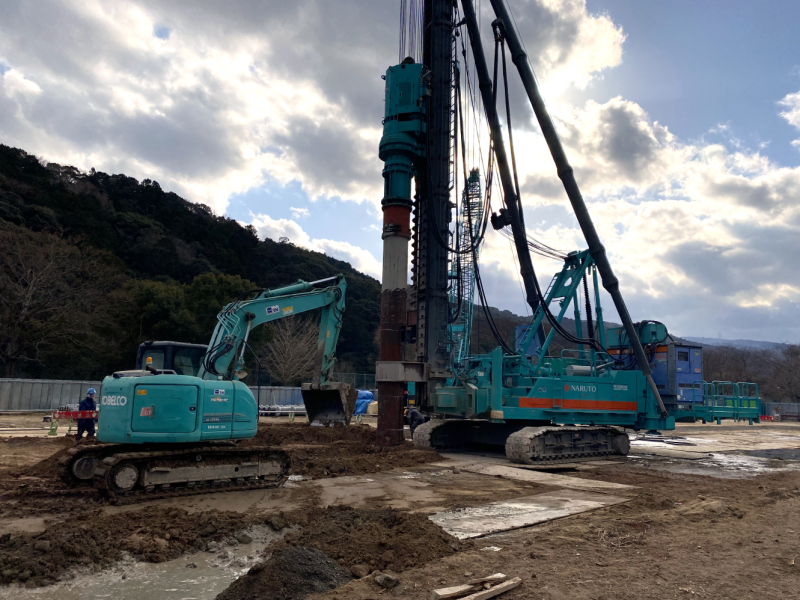

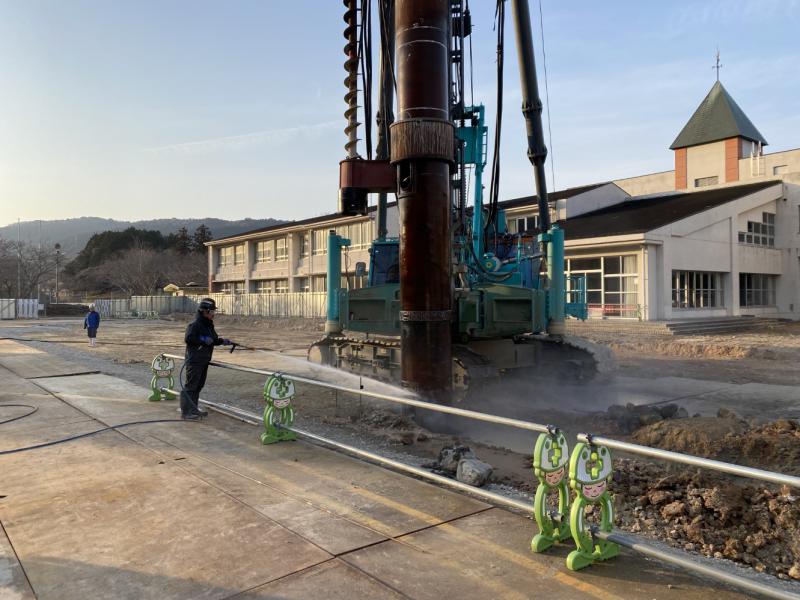

杭工事(R6.12月~)

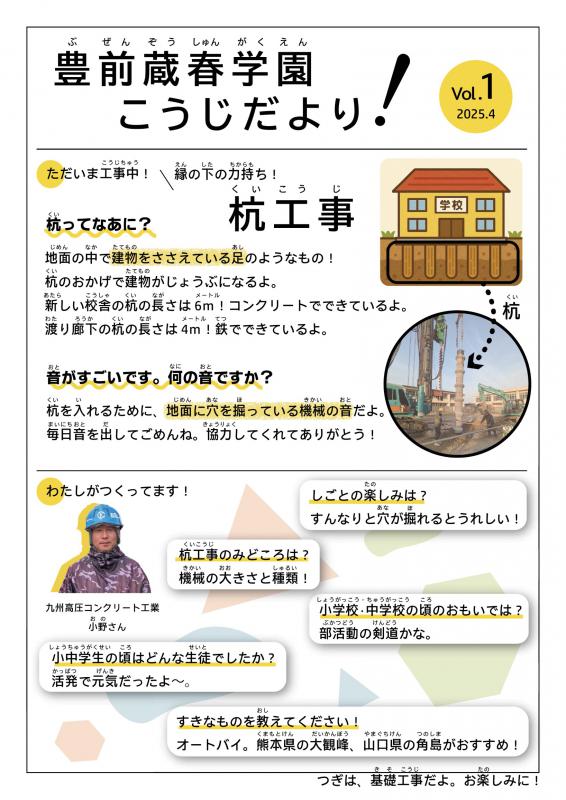

杭工事01 杭工事02 杭工事03
↑↓

豊前市立豊前蔵春学園整備工事について

豊前市立豊前蔵春学園整備工事について、令和6年11月に指名競争入札を実施し、次のとおり施工業者を決定しました。

契約内容
工事名称 豊前市立豊前蔵春学園整備工事
工事場所 豊前市大字下河内81番地9 豊前市立合岩小学校
工事期間 令和8年3月13日(金曜日)まで
工事内容 合岩小学校校舎の増築及び改修工事
施工業者 松山建設株式会社 豊前支店
契約金額 981,200,000円

豊前蔵春学園の基本設計が完成しました

この度、豊前蔵春学園の基本設計が完成しましたので、基本設計書(概要版)を掲載いたします。

校舎イメージ 中庭
↑↓

皆様のご支援で子どもたちに充実した教育環境を

近年の建設物価の上昇に伴い、学校再編成に関する経費も当初予算を上回ることが確実視されています。
そのような状況下でも、子どもたちに今より少しでも良い環境を整えたいと考え、下記の4つの項目の整備を目標としております。
限りある予算ですべての実現は困難ではありますが、魅力ある豊前市の学校を実現するため、ぜひ、皆様のご支援をお願いいたします。

子どもたちのための整えたい4つの環境

●安心、安全な環境を子どもたちに
 事件、事故など緊急対応に強い環境づくりとして、新型インターフォン・防犯カメラを設置

●快適な学習環境を子どもたちに
 学習に集中できる環境づくりとして、学習室すべてにエアコンを設置

●先進的な学習環境を子どもたちに
 学びたい時に、本・ICT機器が身近にある環境づくりとして、自発的な興味を促し主体的な学びへと導く家具を設置

●部活動に打ち込める環境を子どもたちに
 本格的な競技施設で練習できる環境づくりとして、オムニコート、タータントラック、正規サイズのバスケットコート2面が取れるゆとりある体育館を整備

ふるさと納税

ふるさと納税はこちら

上記に賛同しご寄附いただける場合、寄附金の使い道は ⑤教育に関する事業 をお選びください。

募金箱

現在、市役所1階ロビーに募金箱を設置しております。令和6年度に皆様からお寄せいただきました募金の総額は20,909円となりました。
お寄せいただいた募金は、新しい学校の教育環境整備のために活用させていただく予定です。皆さまのご厚意に心より感謝申し上げます。今後も、進捗状況を随時お知らせしてまいりますので、引き続きのご支援、ご協力をどうぞよろしくお願いいたします。
